3月25日,隨著西藏開投果多水電有限公司2號機組順利并網,標志著果多水電公司2024年度1-4號機組檢修工作圓滿收官。

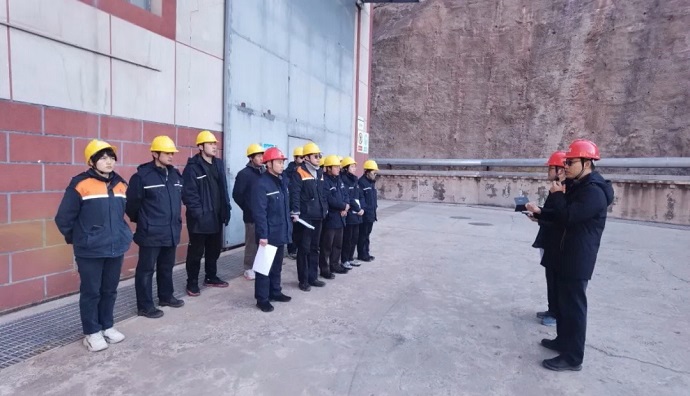

(檢修班前會(huì ) 張艷攝)
果多水電公司堅持“應修必修,修必修好”原則,對檢修區域進行定置化管理,大力落實兩票三制、作業前風險分析預控及安全交底,切實保障現場安全可控在控。以機組檢修為契機,將檢修現場作為練兵沙場,拓寬學習渠道,充分利用檢修機會(huì ),在學中干、干中學,深入推進技術技能人才隊伍建設。
歷經55天艱苦奮斗,果多水電公司高質量完成本輪4臺機組檢修工作,總共完成標準項目、裝置定檢、預防性試驗等近七百項檢修項目,發現并處理36條缺陷,為完成年度發電任務目標打下堅實基礎。
(果多水電站機組檢修后滿負荷運行 張東升攝)

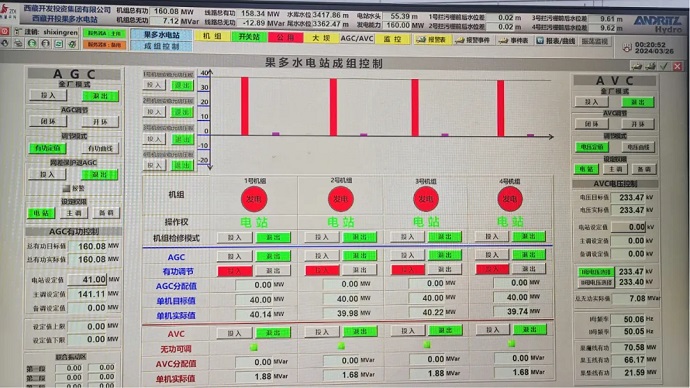

3月26日凌晨,果多水電站4臺機組滿負荷160MW運行,各項工況指標良好。
