覺巴水電廠圓滿完成2022年度回轉式清污機技改工作
2022-05-21 00:07:31
5月19日,西藏開發投資集團有限公司覺巴水電廠(以下簡稱覺巴水電廠)順利完成了大壩進水口清污機安裝、調試及試運行,圓滿完成了2022年度回轉式清污機技改工作。

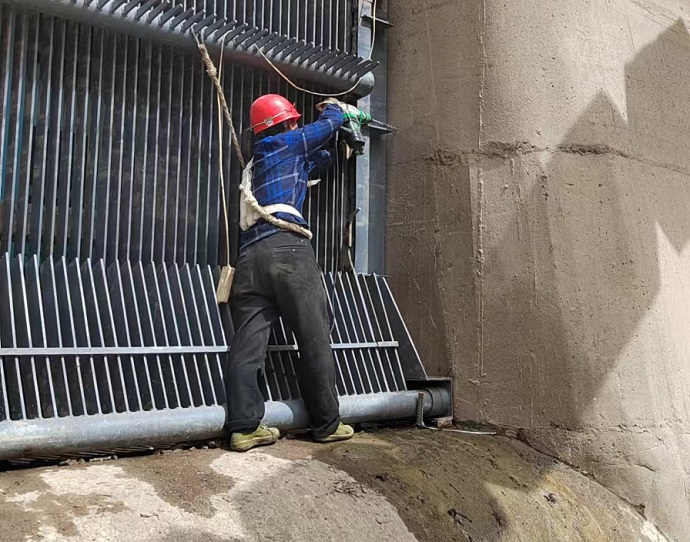

(大壩進水口清污機安裝 孫繼東攝)
近年來,覺巴水電廠汛期大壩上游生活垃圾、漂浮物及樹枝等雜物較多,極易附著在攔污柵表面,堵塞進水口,影響機組正常運行,只能通過全停的方式進行清理,對電廠發電量造成很大損失。覺巴水電廠通過調研,增加回轉式清污機,一舉解決了相關難題。
清污機技改,是覺巴水電廠迎峰度汛、搶發電量的關鍵所在。為圓滿完成相關工作,覺巴水電廠悉心謀劃,層層落實。一是積極與設備制造廠家溝通協調聯系,確保了清污機按期制造出廠。二是為盡量減少電量損失,覺巴水電廠精細規劃,合理安排工期,嚴格把控清污機現場安裝質量,在保障安全的前提下,提前26小時結束安裝,完成7天試運行,電量損失約減少56萬千瓦時。
此次回轉式清污機技改,保證了大壩汛期的運行安全,為覺巴水電廠圓滿完成年度安全生產目標奠定了堅實的基礎。
文稿:孫繼東 / 責編:達娃 / 校核:吳勇 / 審核:張斌
